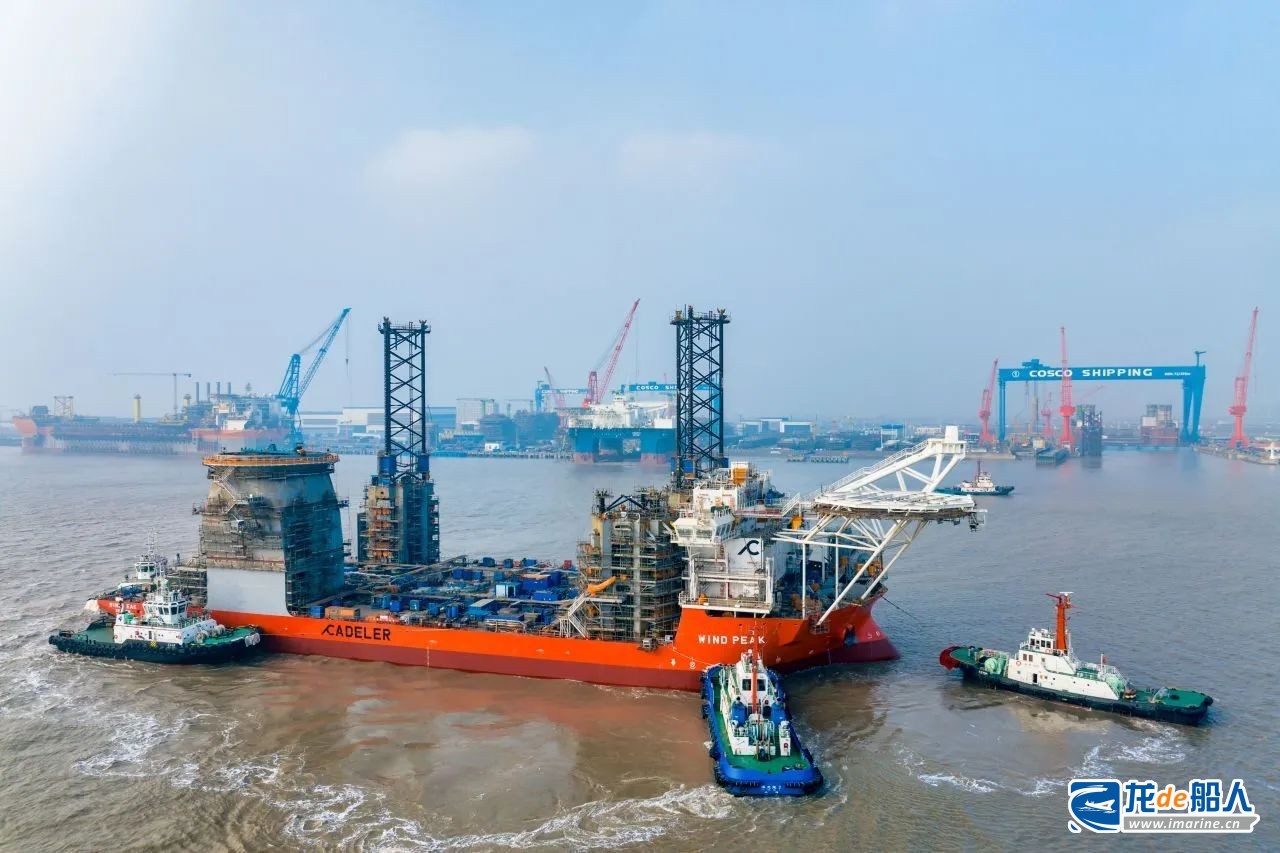

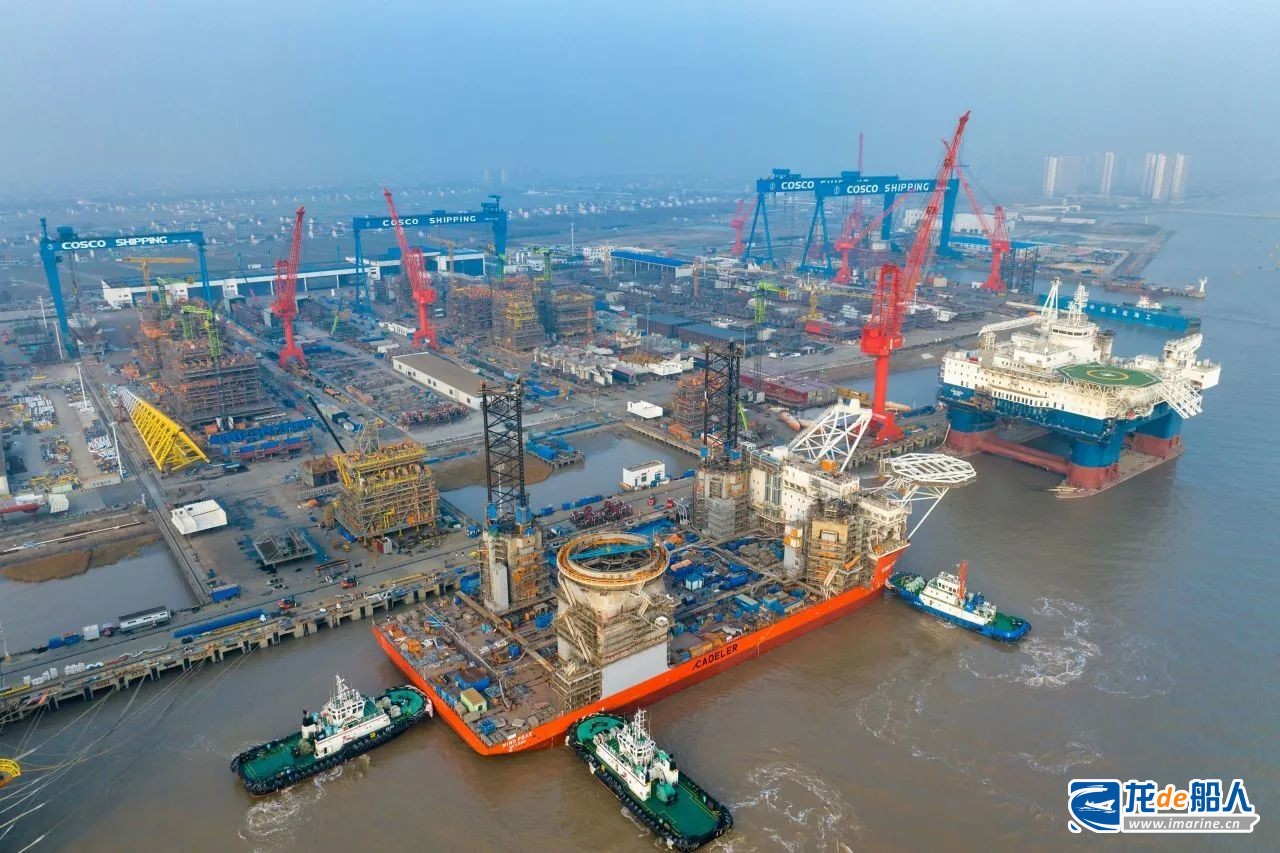

此次下水關鍵節點的順利實現,為項目持續推進打下良好的基礎。后續將停泊碼頭進行主吊機以及上部樁腿安裝,系統完工調試及海上試航作業等系列工程。
該項目建成后,將投入到海上綠色能源建設和開發活動,從事海上風力發電機組、連接件和底座等的運輸、吊運和安裝工作,同時也可以進行海上裝備拆除及回收工作,實現資源循環再利用。
]]>此次開工建造的N1130風電安裝船項目是該船東公司與啟東中遠海運海工合作建造的高端風電安裝船系列第三艘。
]]>
本次插樁試驗單樁預壓載力高達24.5萬千牛,樁靴對地壓強977千帕;全行程登頂試驗船底板與水面氣隙高達70米;主吊超載試驗載荷3520噸。
項目當前計劃8月21日完成拔樁后返航,后續有針對性完成遺留工程處理以及全船艙室深度清潔后交付船東使用。
來源:南通中遠海運船務
