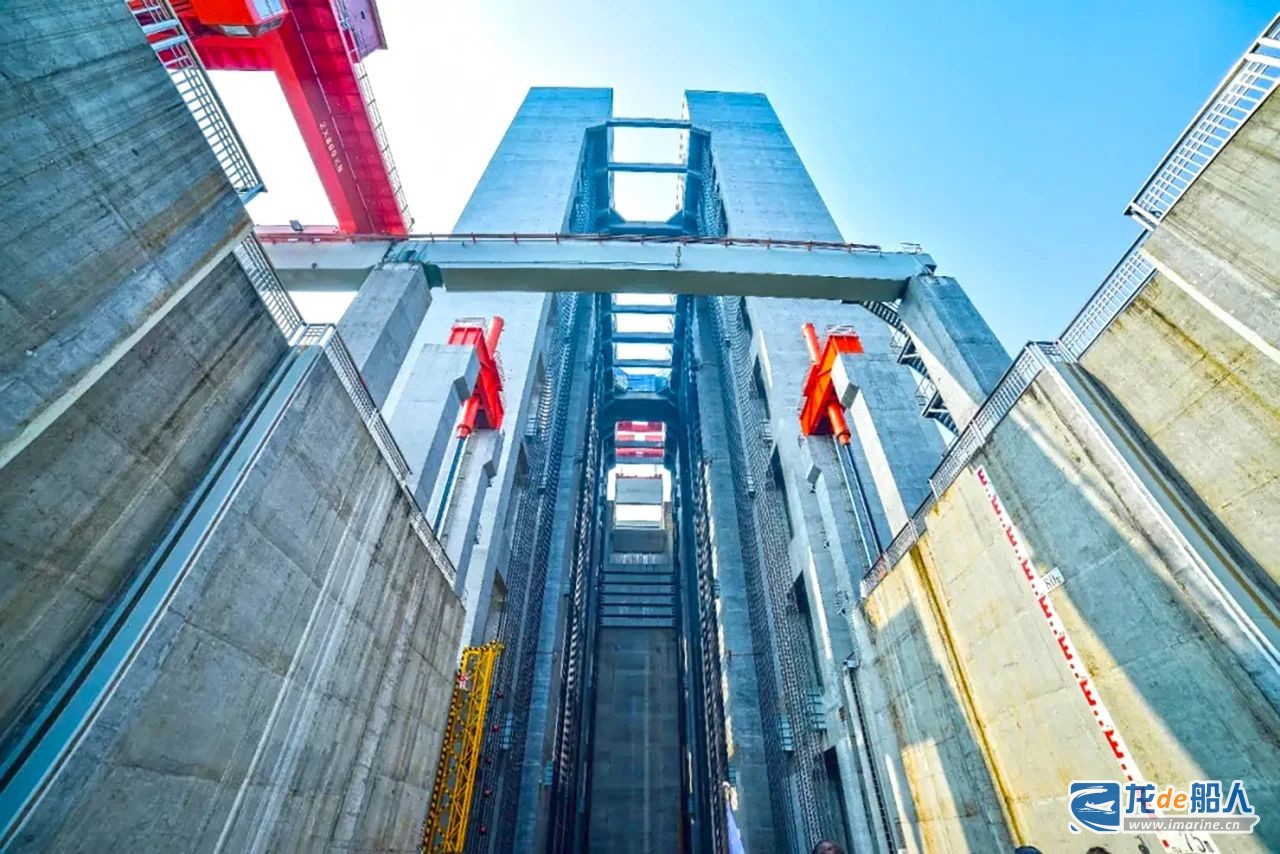

9月29日,由武昌造船重裝公司承建的三峽升船機順利完成2024年計劃性停航檢修,恢復通航。
此次檢修是三峽升船機交付通航以來的第四次計劃性停航檢修,從8月25日開始到9月29日結束,為期35天。這次檢修進一步提高了包括承船廂在內的關重設備設施可靠性和穩定性,對保障三峽樞紐通航建筑物長期安全穩定高效運行具有重要意義。重裝公司承擔了三峽升船機承船廂結構和機械設備的檢修任務。
與以往檢修相比,此次停航檢修在總工期不變的情況下,重裝公司承擔的檢修項目多出了7項,任務量翻了一番。由大國工匠、武昌造船重裝公司周永和領銜的檢修團隊,科學制定檢修方案、積極創新施工工藝,穩妥推進了各項檢修項目,高效完成了升船機10余項檢修任務。此外,周永和還帶領項目團隊制作了多套起重作業工裝,順利完成了三峽升船機通航以來的首次驅動點2套液氣彈簧油缸檢修任務。另外,項目團隊還克服炎熱天氣和受限空間影響,連續施工作業,圓滿完成了2#橫導向油缸檢修更換工作。這些檢修任務的順利完成進一步提高了包括承船廂在內的關重設備設施可靠性和穩定性,對保障三峽樞紐通航建筑物長期安全穩定高效運行具有重要意義。
